傳統樓梯踏步施工中,鐵絲綁扎樓梯踏步加固模板時間長、加固難度大、混凝土棱角成型質量不易保證。《現場開槽式組裝樓梯踏步模板施工工藝》解決了樓梯踏步跑模、傾斜、陰陽角不方正等現象,顯著降低了工人勞動強度,加快了施工進度,節約了施工成本,提高了樓梯踏步成型質量。
施工工藝:

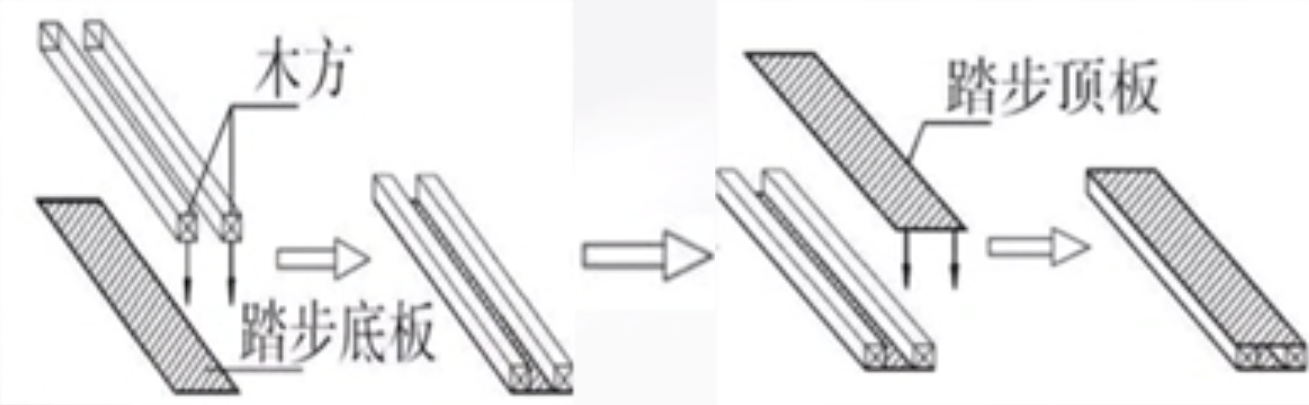

1、首先制作組裝式樓梯踏步模板,施工樓梯踏步高170㎜,寬260㎜,裁制兩塊1150*170㎜踏步頂板和踏步底板,踏步頂板和踏步底板雙長邊與1150*50*50㎜木方固定連接。下面時組裝式樓梯踏步板的加工制作流程。

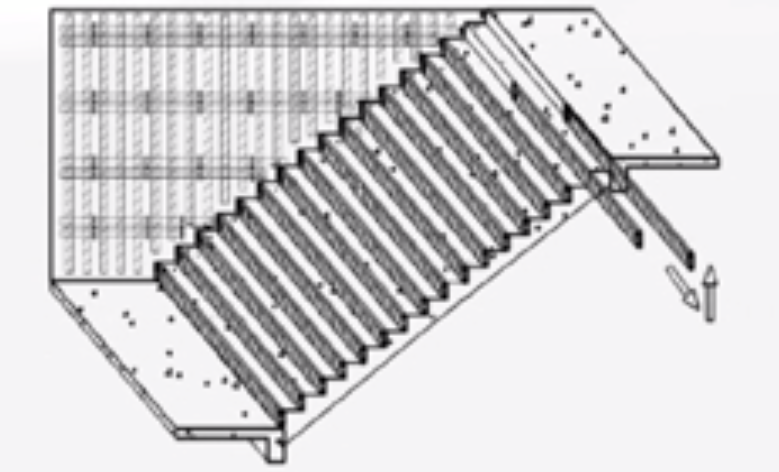

2、根據圖紙進行樓梯平板模式的支設及標高的調整。樓梯內側凹型欄板如下左圖,平板調整標高鋪設模板如圖。

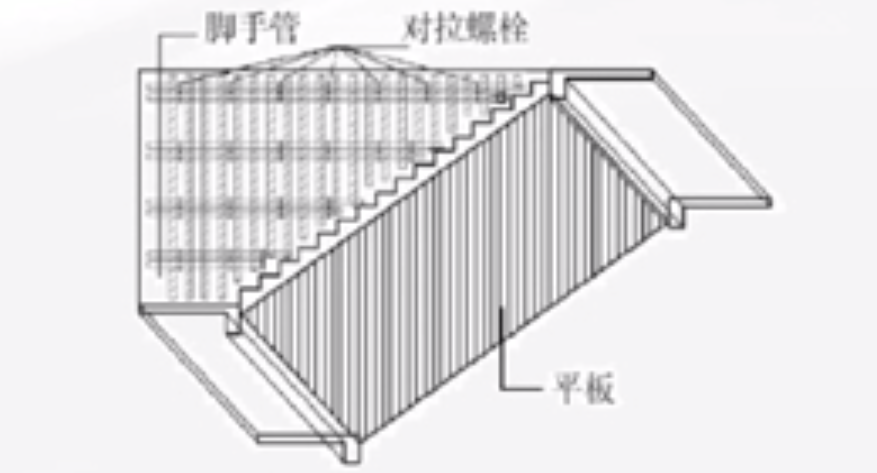

3、平板標高調整完,再調整樓梯側面墻體垂直度并加固模板,先支設樓梯側面墻體,并通過穿墻螺栓、木方、鋼管進行加固,下面是樓梯側面墻體調整垂直度加固圖。

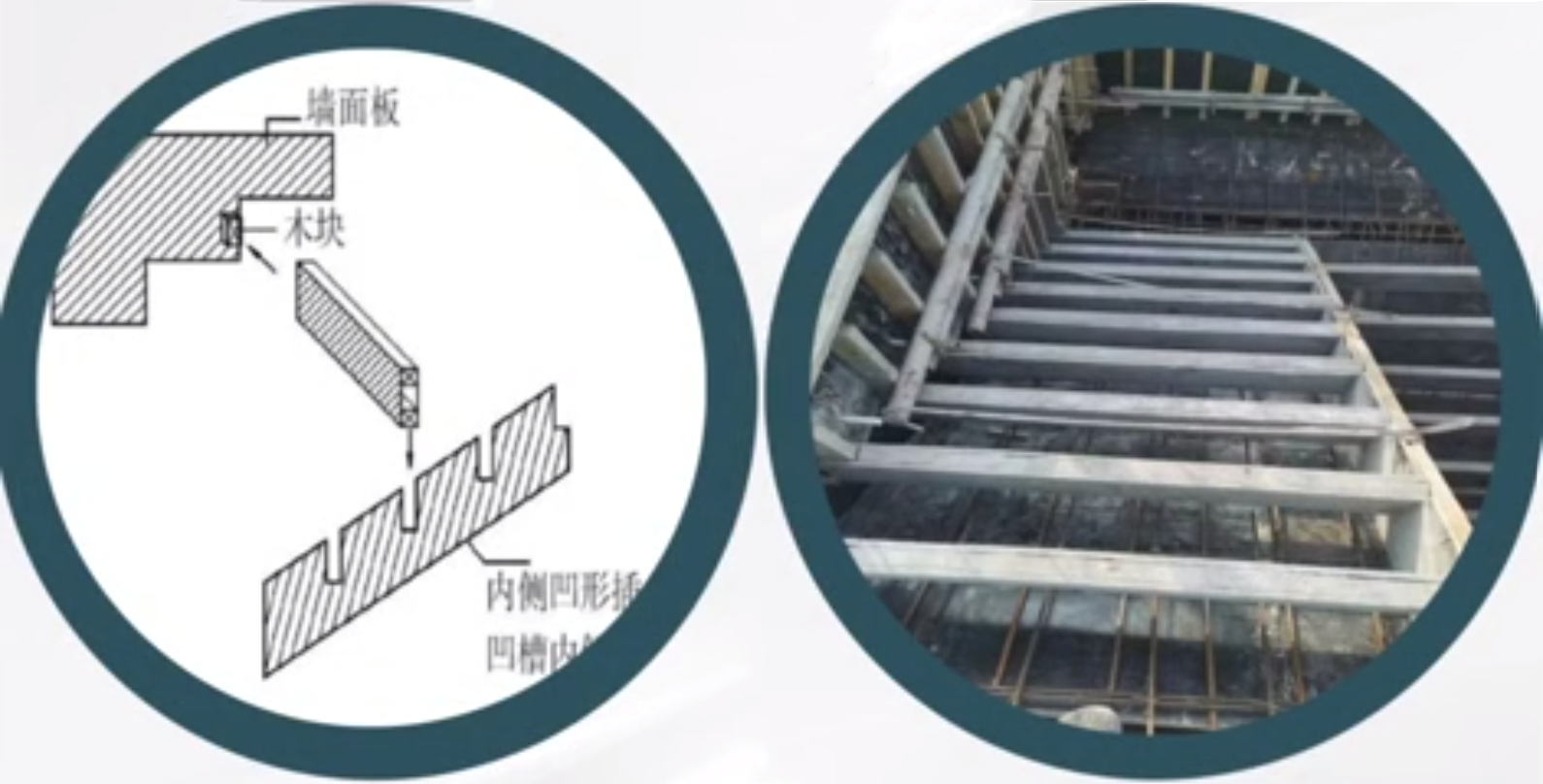

4、樓梯側面墻體加固完后,進行樓梯內側面欄板支設加固及墻體凸出的木楞加固。把加工好的木方,固定在相應位置上面,作為樓梯踏步的插銷。

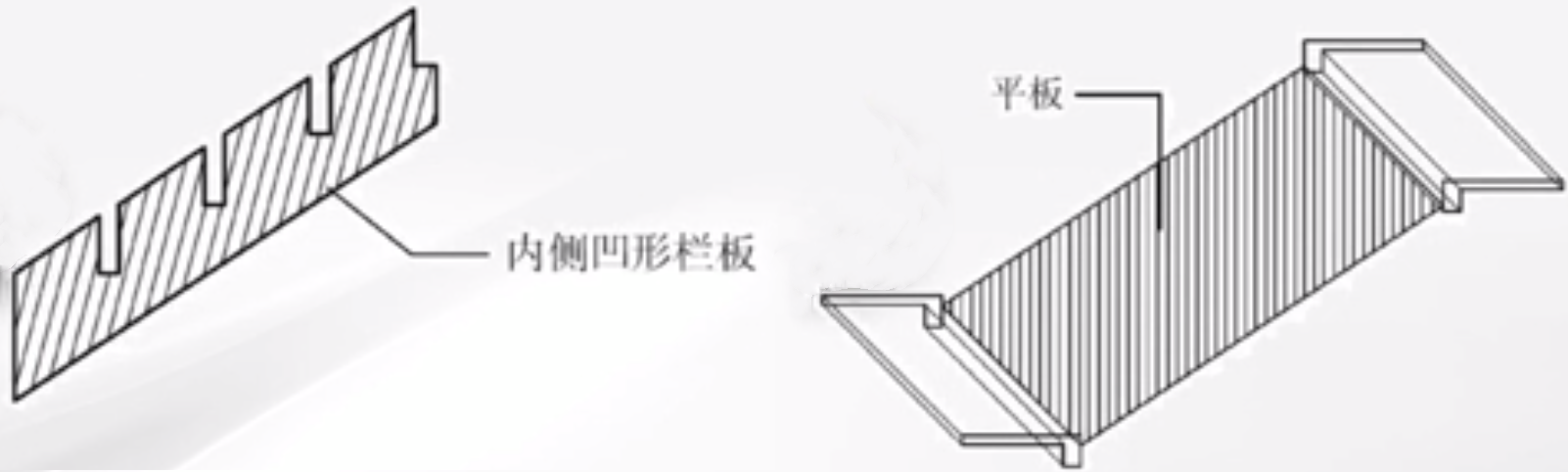

5、樓梯內側凹形欄板支設加固及墻體凸出的木楞加固完后,再把成品空心樓板踏步一邊對準墻體上面凸出的木塊直接插入,另一邊對準內側凹形欄板進行向下插入。下面是踏步板插入墻體與凹槽內側欄板圖。

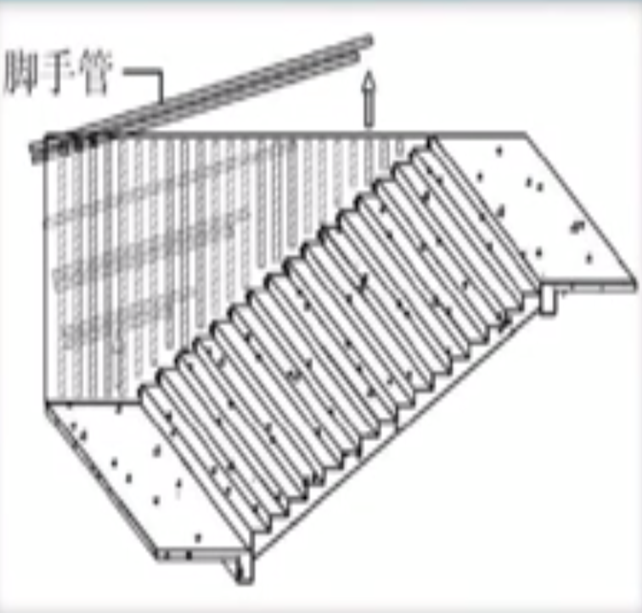

6、待混凝土澆筑成型并達到拆模強度后,進行模板的拆除,須首先進行內側凹形欄板的拆除,如圖。

7、內側面凹形欄板完成拆除后,把樓梯踏步擋板從小木方上抽出并使用撬棍配合施工,如圖。

8、樓梯踏步欄板拆除后,做好成品保護,注意樓梯踏步棱角損壞,最后把墻體模板拆除。
